各投標人:
一、截、開標時間更改為:2021年5月18日上午10時00分
二、開標地點更改為:柳州市北雀路117號柳鋼經銷大樓七樓702會議室
三、答疑。
針對部分投標人提出的關于本項目《招標文件》的疑問,現作如下答疑:
(一)
1、請提供燒結新35kV變電站的位置
2、請明確高壓電機多大功率需要用水阻軟啟動
3、請問10/0.4kV變壓器能否用干式變壓器?
4、系統無功補償是在高壓側還是低壓側?
5、請明確現場箱材質為316L還是304?
6、平臺照明燈具是需要全部為防爆還是僅防爆區域為防爆?防爆區域為防爆即可
答:以上問題在其他澄清已答復,請參考其他答復。
(二)
1、請業主方提供原脫硫系統的P&ID圖紙、設備清冊;
答:詳看附件,需與現場踏勘情況進行評估,圖紙可能不全。
2、脫硫區的立面圖;
答:詳看附件,需與現場踏勘情況進行評估,圖紙可能不全。
3、主塔和副塔的結構圖(含原有內件圖);
答:詳看附件,需與現場踏勘情況進行評估,圖紙可能不全。
4、招標文件給出的煙氣溫度范圍是“正常運行130~165℃”。該溫度是否指主抽風機后煙氣溫度?
答:是
5、接上一個問題,招標文件要求MGGH降溫能力≥35℃,但入口煙氣溫度取值范圍較大,若入口溫度取下限值130℃,則進吸收塔煙氣溫度將低于95℃,此溫度不利于氨法脫硫系統的正常運行,氨法脫硫工藝煙氣進塔溫度一般需控制在115℃以上,為了同時保證MGGH和脫硫系統的合理設計,我方建議入口溫度按150℃取值,請明確煙氣溫度可否按150℃取值進行設計。
答:統一要求按照140℃降35℃進行設計
6、招標文件4.3.2中要求,“MGGH煙氣換熱能力按標況風量120萬Nm3/h設計,MGGH降、升溫能力不少于35℃。”而9.2.1中要求“MGGH煙氣換熱能力按照主抽風機的風量140萬Nm3/h設計,MGGH降、升溫能力不小于35℃。”,請明確MGGH煙氣換熱能力按標況風量120萬Nm3/h還是140萬Nm3/h設計?
答:140萬Nm3/h
7、招標文件4.3.3要求“水洗凈化段噴淋層不少于2段(循環管道兩路,共用備用泵1臺,共3臺泵)。”, 4.3.5要求“投標方對任兩段的漿液進行降溫,以實現脫硫煙氣降溫不小于3℃的目的。換熱器采用列管換熱器,本項目共設置2臺。”:是否可以理解為,若設置兩層水洗,則一層水洗噴淋層對應一臺換熱器,且兩臺換熱器同時投運后,使煙氣溫度降低3°?請確認。
答:按照標書要求執行
(三)
1、主副塔的地腳螺栓座施工圖
答:詳見附件,需結合現場踏勘情況進行評估,圖紙可能不全。
2、設計風壓
答:按招標文件執行。
3、地震設計烈度
答:按建筑抗震設計規范GB50011-2010(2016年版)執行
(四)
1、本次改造脫硫塔副塔增高不小于15米,請提供原主副脫硫塔基礎資料及地勘資料(詳勘),用來核實原基礎是否滿足要求。
答:詳見附件,需結合現場踏勘情況進行評估,圖紙、資料可能不全。
(五)
1、CEMS在線監測設備一套入口,一套脫硝出口煙道或燒結旁路煙囪中部,原出口位置是否設置采樣平臺及采樣口。兩套CEMS共用一間分析小屋?
答:原旁路煙囪中部有采樣口,但不確定是否符合現在CEMS要求,兩套CEMS距離較遠,具體布置由投標人設計,但需要符合相關規范。
2、PLC品牌要求施耐德M580、羅克韋爾、西門子?任選一家還是指定施耐德M580?
答:指定施耐德M580。
3、PLC機柜放置現場還是機柜間?上位機布置控制室,控制室距機柜間的距離、走向?
答:PLC機柜放置在新建低壓配電室。由投標方新建配電室和高壓變頻器室,建設地點由雙方協商,不得占用招標方正常生產維修所需場地,控制室與新建低壓配電室的距離、走向無法確定。
4、脫硝、脫硫各成一套PLC系統還是共用一套系統?
答:脫硝、脫硫共用一套PLC系統。
5、脫硫裝置選用電動閥門,需要配電動閥的電源柜,該柜子放在機柜間、低配室或是現場?
答:電動閥的電源柜放在低配室。
6、UPS需要一臺還是兩臺?
答:UPS需要一臺。
(六)
工藝部分
招標文件要求脫硫塔副塔至主塔、主塔出口至煙囪入口之間的煙道垂直段全部使用FRP煙道。因此部分豎直段較高且場地空間有限布局困難,垂直段是否可以采用碳鋼襯玻璃鱗片制作?
答:按招標要求執行。
招標文件第4.4.1條要求脫硝GGH泄漏率≤1.5%。根據我司眾多燒結機脫硝實際運行經驗,脫硝GGH泄漏率≤3%即可滿足整體性能保證,沒有必要上低泄漏系統,所以為減少投資成本及運行成本,我司建議本項目僅預留低泄漏接口即可,請招標方明確本項目GGH泄漏率≤3%是否可以?
答:按招標要求執行。
招標文件第4.4.2條補燃裝置,未明確要求是按外置式熱風爐燃燒后將煙氣噴入煙道,還是按煙道上直接布置燃燒器進行直接燃燒加熱煙氣,請明確本次招標是按外置式還是按煙道內置式進行補燃?
答:投標人自行設計。
招標文件第4.4.5條要求催化劑采用板式催化劑,若采用蜂窩式催化劑是否可以?另外招標文件要求催化劑廠家為華電光大、大唐南京、方信立華、三菱日立,目前國內其他廠家如江蘇萬德、保定天河、安徽元琛生產的催化劑也比較好,燒結脫硝業績也比較多,請招標方明確是否也可以用這三家的催化劑?
答:按招標要求執行。
因本次煙氣系統設計旁路,請招標方明確此次旁路煙道及風機進出口煙道是否均需碳鋼襯玻璃鱗片制作?另外也請明確風機本體是否也需碳鋼襯玻璃鱗片制作?
答:風機進、出口煙道均需要考慮防腐,風機本體可不用碳鋼襯玻璃鱗片,但需要考慮腐蝕設計。
請招標方明確取消旁路是否可以?
答:按招標文件執行。
7、請明確改造的煙囪外是否需要做旋轉扶梯,還是利舊原直爬梯。
答:需坐旋轉扶梯。
電氣
經過與現場溝通,本工程沒有需要改造的上級10KV系統,脫硫改造和新上脫硝設備10KV兩路電源從招標方新建35KV變電站高壓饋線柜出線端子處引接,投標方提供用電負荷,招標方負責預留滿足投標方所需要負荷,請招標方在廠平圖上標出新建35KV變電站布置位置。
答:其他澄清答復已回答,請看相關答復。
經過與現場溝通,本工程高壓無功補償不再設置,僅在低壓段設置低壓無功補償柜,請招標方確認?
答:其他澄清答復已回答,請看相關答復。
請明確招標文件中提到的“綜合布線系統”是指的什么,具體內容請明確。和2#360m2脫硫原電氣室交換機連通后的功能要求是什么?
答:其他澄清答復已回答,請看相關答復。
本脫硝工程新增消防點位是否直接接入到現有脫硫控制室內火災報警系統中?工業電視柜是否布置在老脫硫控制室內?
答:其他澄清答復已回答,請看相關答復。
本次新增工業電視監控系統交接點在2#360m2燒結脫硫主控樓,請提供脫硫主控樓工業電視品牌和型號是什么?
答:其他澄清答復已回答,請看相關答復。
協議要求“脫硝平臺要求照明燈采用防爆LED燈具”。請明確是否熱風爐及氨區采用防爆,而其他區域采用非防爆燈具?
答:其他澄清答復已回答,請看相關答復。
招標文件要求“380V最小截面為6mm2,控制回路最小截面為2.5mm2”。按國家電力電纜設計規范GB50217,強電控制電纜截面在1.5mm2即可滿足要求,低壓動力電纜按設備功率選取,請明確。
答:其他澄清答復已回答,請看相關答復。
請明確本工程室內外電纜橋架是否均采用熱浸鋅橋架,橋架支撐能否采用槽鋼或角鐵現場制作?
答:其他澄清答復已回答,請看相關答復。
請明確本工程新增變壓器采用干變還是油變?
答:其他澄清答復已回答,請看相關答復。
請明確本工程新建配電室是否0米層可以設置低壓變壓器、高壓柜、低壓柜等,采用電纜溝形式?
答:其他澄清答復已回答,請看相關答復。
招標文件提到“對于風機和水泵類設備需要變頻調速時,200kW及以下應采用低壓變頻器,200kW以上的宜采用高壓變頻器,大于2000kW電機需要變頻調速時設計有變頻調速和水阻軟啟動的工頻控制。不需要變頻調速時,需要有水阻軟啟動,不能直接啟動。”是否可以理解為電機大于2000kW,采用水阻軟啟動,電機小于等于2000kW電機采用直接啟動,請招標方確認?
答:其他澄清答復已回答,請看相關答復。
本工程現場控制箱采用304材質,不再采用316L材質是否可以?
答:其他澄清答復已回答,請看相關答復。
熱控
招標文件提到PLC控制柜和電控柜設在招標方指定電氣間內,但經過與現場溝通,現場沒有空余電氣間,PLC控制柜、電控柜、控制室均設置在新建電控樓內,請招標方確認?
答:其他澄清答復已回答,請看相關答復。
招標文件要求“投標方在合適的位置就近安裝閥門、平臺、計量儀表及相關設施”,請明確該接口處閥門是否可以采用手動門?
答:其他澄清答復已回答,請看相關答復。
本次煙囪利用原有煙囪,煙囪本體上的CEMS是否利舊,現有煙囪nox濃度、塵SO2、是否超凈量程?若是超凈,脫硝出口CEMS是否可以利舊現有煙囪CEMS進線監控和控制,脫硝出口是否可以不再新上CEMS,若新上是否可以采用非超凈CEMS?
答:其他澄清答復已回答,請看相關答復。
招標文件“附件二”中,部分廠供設備所要求的遠傳測量信號,設備本身就不具備,且部分設備設置上意義和作用不大,請明確是否必須完全按照附件二的要求執行,可否根據實際情況進行調整和變動以降低投資成本。
答:其他澄清答復已回答,請看相關答復。
各配電室要求保證電氣設備放置區室內溫度10℃≤tN≤28℃,配備co報警儀、火災報警探頭、通風系統,請明確配電室內也需設置CO報警儀嗎?
答:其他澄清答復已回答,請看相關答復。
系統內電動開關型閥門的執行器是否也必須采用調節型執行機構?電動執行器的防護等級前后矛盾,是否按IP55?
答:其他澄清答復已回答,請看相關答復。
招標文件要求“相關溫度、壓差、氨逃逸測量儀表、儀器要求放置于304材質設備控制箱內”。請明確遠傳溫度計也需要單獨設置控制箱嗎?
答:其他澄清答復已回答,請看相關答復。
(七)
工藝專業
招標文件中P50“本工程和1#360循環冷卻水系統共用(距離紅線外直線距離小于120m),該冷卻塔為超低溫冷卻塔,冷卻能力為4300m3/h。”請提供冷卻循環水的溫度(夏季和冬季分別提供)。

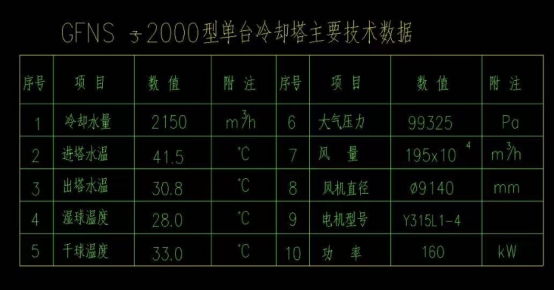

答:以下為1#360單套循環冷卻水參數,共有2套。
招標文件中P50“投標方在脫硫塔內設置漿液冷凝降溫系統系統,投標方應對冷凝降溫系統的降溫方式和降溫能力充分考慮,尤其是在不同氣候條件和工況下的換熱降溫能力。”請問是否可在塔外漿液管道上設計換熱器,以達到對漿液冷凝降溫?
答:可以
招標文件中P50“要求投標方對任兩段的漿液進行降溫,以實現脫硫煙氣降溫不小于3℃的目的。換熱器采用列管換熱器,本項目共設置2臺。”請問是否可用板式換熱器?
答:按招標文件執行。
土建專業
請提供原有吸收塔主塔和副塔的樁基圖和基礎圖和煙道支架的基礎圖。
答:詳看附件。
(八)
工藝專業
請提供原有脫硫系統的PID圖;
答:詳看附件。
請提供原有脫硫系統設備清單;
答:詳看附件。
招標文件中P48“所有循環泵入口均需設置過濾網(管道材質2205,厚度不小于8mm)”請明確:1)過濾網是外置濾網還是內置濾網;2)原循環泵入口是否已有過濾網,本次改造需要改造,還是新增濾網。
答:內置,新增濾網
非標專業
主、副吸收塔底板和地腳螺栓座最終的竣工圖,提供目前主、副吸收塔底板(邊緣板和中腹板)的腐蝕情況。
答:圖紙詳看附件,塔內部襯有玻璃鱗片,目前狀況較好,沒有明顯腐蝕穿漏現象。
提供目前主、副吸收塔壁板的腐蝕情況,尤其是噴淋段處的壁板沖刷腐蝕情況。
答:圖紙詳看附件,塔內部襯有玻璃鱗片,目前狀況較好,沒有明顯腐蝕穿漏現象。
提供目前主、副吸收塔平臺梯子最新的布置圖。
答:圖紙詳看附件。
提供目前主、副吸收塔歷次改造的竣工圖總圖(包含所有管口的規格尺寸、標高和方位等信息)。
答:圖紙詳看附件。
熱控專業
原通訊系統(綜合布線系統、有毒氣體監測、電視監控)配置情況,提供相關施工圖紙。
答:原通訊系統(綜合布線系統、有毒氣體監測、電視監控)配置情況與本工程關聯不大。本工程紅線范圍內的通訊系統(綜合布線系統、有毒氣體監測、電視監控)均由本工程負責。
煙囪CEMS是利舊移位還是新增系統?
答:新增
原有CEMS系統配置情況,脫硫入口及脫硝出口是否需新建CEMS小間?
答:需要
原火災報警控制系統配置情況,提供原系統施工圖。
答:火災報警系統可以接進原有的舊系統,舊系統為海灣產品,主機在原脫硫主控室,空余點位足夠,新增火災報警檢測點接入原脫硫主控室火災報警器主機,新增檢測點的檢測費用投標方負責。
控制系統是否為在原脫硫PLC控制系統基礎上擴容改造?原PLC系統剩余點位情況,本次改造是否可以利用?提供原系統相關圖紙。
答:控制系統不在原脫硫PLC控制系統基礎上擴容改造。
控制系統PLC機柜及上位機是否分別布置在原脫硫系統PLC機柜間及控制室?現有機柜間及控制室備用位置情況。
答:PLC機柜放置在新建低壓配電室。由投標方新建配電室和高壓變頻器室,建設地點由雙方協商,不得占用招標方正常生產維修所需場地。上位機放原脫硫系統控制室。
原脫硫系統熱控專業電源柜(閥門電源、UPS電源、儀表電源)情況,是否可以利舊或改造?
答:如有余量或者空間,可以利舊。
提供現有電纜通道圖紙。
答:具體要提供什么電纜通道圖紙,表述不清。請以現場探勘了解情況為準。
明確利舊及需更換儀表。
答:不允許利舊。
電氣專業
請提供2#360原有脫硫電氣施工圖紙(已提供電氣圖紙為濕電電氣圖紙),如無圖紙目前電氣界限不明確,供貨范圍不明朗。
答:涉及本工程電氣控制由投標方全部負責。
如需新增電力變壓器,建議改為戶內干式變壓器,節約占地面積,運行維護簡單。且所提供濕電配電圖紙中,變壓器為干式。
答:本工程首選用油變,若空間限制可以用干式變壓器。
土建專業
請提供需要拆除或移位的建(構)筑物、設備基礎、管線、煙道等的布置和范圍。
答:詳看附件,以及結合現場踏勘情況進行評估。
請提供新建建(構)筑物、桁架、電纜溝、道路、硬化、綠化等的布置和范圍。
答:詳看附件,以及結合現場踏勘情況進行評估。
請提供更加詳細一些的勘探資料(包括各土層地基基礎適宜性評價的文字描述、地基基礎方案建議)。
答:詳看附件,以及結合現場踏勘情況進行評估。
需要了解現場實際情況(照片或視頻),需提供相鄰原有建(構)筑物圖紙資料。
答:詳看附件,以及結合現場踏勘情況進行評估。
請明確溝道、坑池、設備基礎表面具體的防腐作法要求是什么?技術文件4.1.6.6和4.1.6.7條所述有些不太理解。
答:按招標文件執行。
技術文件4.1.1條提到管架通廊采用鋼結構,立柱采用混凝土結構。請明確廠區各類型建(構)筑物對于材質和結構形式的具體要求。
答:有特別要求的按招標文件執行,沒有特別要求的按規范執行。
(九)
招標文件P104,“10kV進線采用取電制,交接點在上級35KV變電所的饋線柜接線端子處,所需的電纜、橋架、電纜柱等由投標方負責。”請明確35kV變電所位置,提供電源點到新建電氣樓的路徑,或提供高壓進線電纜長度。
答:35kV變電所在1#360環冷機旁,具體電纜長度請投標方到現場測量。從35kV變電所到2#360一混圓筒側馬路邊的橋架、電纜柱、電纜桁架等已有,投標方負責從2#360一混圓筒側馬路邊到新建配電室所需的橋架、電纜柱、電纜桁架等。
招標文件P161頁中5.1.2中請增加關于新增PLC機柜以及新增上位機具體放到哪里的具體信息,以便確認PLC柜到現場的大致距離。
答:新增PLC機柜放置在新建低壓配電室。由投標方新建配電室和高壓變頻器室,建設地點由雙方協商,不得占用招標方正常生產維修所需場地,PLC柜到現場的距離無法確定。新增上位機放在原脫硫控制室。
(十)
請招標方確認MGGH設計煙氣量。
答:按140萬標況
由于改造項目場地緊張,為了控制鋼結構整體的占地大小,建議超過45°的斜角的扶梯或直爬梯,須經招標方同意后方可安裝。
答:按招標文件執行
建議煙道和GGH人孔門大小不低于為800*600mm,催化劑層人孔門大小不低于800*600mm。
答:同意
建議設計滿足煙風煤粉管道設計規程的要求即可,不做具體規定。
答:按招標文件執行
建議每套脫硝系統平臺過道按照寬度不小于1.2m設計,高度不小于2.1m設計
答:按招標文件執行,特殊情況經招標人同意可以執行
請招標方明確原有電纜橋架的拆除和改向是否由招標方方負責,若需投標方負責,請招標方提供相應的工程量,電纜移位涉及的電纜及橋架的供貨量,便于投標方投標報價。
答:按招標文件執行,投標人根據現場踏勘情況自行評估
請招標方提供10KV開關柜(用于脫硝高壓設備電源引接的柜子)的相關參數,便于投標方核實高壓柜改造的投標報價。我公司僅負責脫硝高壓柜接線位置高壓柜的相關改造,不負責高壓段其它設備的改造工作(如高壓段進線柜開關,電流互感器,微保單元等)。
答:上級開關因未定貨暫無所需要的參數。
本工程采用取電制,請招標方提供上級10KV開關柜到紅線內脫硝新建配電室的電纜敷設路徑長度,此次新增高壓電纜報價,主要電纜敷設設施利用原有敷設通道。
答:35kV變電所在1#360環冷機旁,具體電纜長度請投標方到現場測量。從35kV變電所到2#360一混圓筒側馬路邊的橋架、電纜柱、電纜桁架等已有,投標方負責從2#360一混圓筒側馬路邊到新建配電室所需的橋架、電纜柱、電纜桁架等。
本工程是否需要單獨設置10KV高壓段,10KV高壓段是采用單母線分段,還是采用一段母線雙電源進線,投標方新增水阻軟起動柜(增壓風機用)布置于新建配電室內。
答:需要單獨設置10KV高壓段,10KV高壓段是兩段進線,通過過橋母線聯絡,分段運行,必要時一段進線可帶全部負荷。投標方新增水阻軟起動柜(增壓風機用)布置于新建配電室內。
本工程不設置氨水在線濃度計,現階段無相關測量儀表可準確測量。
答:按招標文件執行
請招標方明確脫硫入口CEMS是否需要新增CEMS小屋。
答:按招標文件執行
本工程不含消白系統PLC,新增脫硫設備控制是進原脫硫PLC,還是進本工程新增的脫硝PLC系統。
答:本工程含脫硫系統改造內容,脫硫設備控制設計由投標人根據現場踏勘情況進行設計。
請招標方明確PLC柜的布置位置,便于投標方考慮控制電纜的投標報價。
答:PLC機柜放置在新建低壓配電室。由投標方新建配電室和高壓變頻器室,建設地點由雙方協商,不得占用招標方正常生產維修所需場地,新建低壓配電室的位置無法確定。由投標人根據現場踏勘情況進行設計。
請招標方明確工業電視系統是否包括脫硫泵區攝像頭和顯示終端設備(2臺55寸液晶顯示)等全套設備,請招標方明確工業電視機柜及顯示終端的布置位置。
一、工業電視攝像機位置到控制室機柜距離表
序號 | 攝像機安裝位置 | 到控制室機柜距離 預計米數 | 臺數 | 備注 |
1 | 煙氣入口擋板門區域 | 1 | 防塵 | |
2 | 脫硫塔泵區 | 2 | 360度旋轉、變焦、防塵 | |
2 | ||||
3 | 脫硝系統 | 4 | 防塵 | |
4 | 增壓風機區域 | 2 | 防塵 | |
7 | 電氣樓 | 3 | 防塵 | |
8 | 合計 | 14 |
因為攝像機位置到控制室機柜距離長短涉及到系統是采用網線還是采用光纜。
二、采用6T硬盤,錄像內容保留多少天數?
答:14天左右。答:工業電視系統包括脫硫泵區攝像頭和顯示終端設備(2臺55寸液晶顯示)等全套設備。工業電視機柜及顯示終端的布置位置根據設計來定。
三、對于“氨水卸車區域”和“脫硝系統”除了要求防塵外,是否有“防爆”要求?
答:上述兩個區域要求按防爆要求設計。
2臺顯示器的顯示方式,是采用拼接屏解碼(任意組合)方式,或2屏為8+8,或16+1備用,或其他小時方式,請確定。因為功能不同,價格相差較大。
答:拼接屏解碼(任意組合)方式。
請招標方針對以上接口位置給出大概距離。
答:基本全在紅線范圍內。
請招標方確認是否明確采用方鋼。
答:按招標文件執行
(十一)
請招標方提供具體紅線劃分附圖。
答:詳看附件
本次改造對煉鐵廠冷卻塔管道布置有影響,請招標方明確煉鐵廠冷卻塔是否還在使用;另外,煉鐵廠冷卻塔有埋地管道,請提供埋地管道圖紙。
答:保留使用
(十二)
請招標方澄清:
1.35kV變電站是否已投用,如未投用,請提供投用時間;
2.35kV變電站至2#360區域紅線外路徑距離是多少?
3. 35kV變電站至2#360區域紅線外1米是否有管廊架可供進線電纜敷設使用,請提供可使用管廊架長度及需要新增管廊架長度;
4.請提供35kV變電站至2#360區域布置圖(帶坐標)。
答:35kV變電所在1#360環冷機旁,具體電纜長度請投標方到現場測量,大約550米,到2#360一混圓筒側馬路邊的橋架、電纜柱、電纜桁架等已有,投標方負責從2#360一混圓筒側馬路邊到新建配電室所需的橋架、電纜柱、電纜桁架等。
(十三)
1、催化劑能否改為蜂窩式催化劑,現今催化劑以蜂窩式為主,成熟可靠。
答:按照標書要求執行
2、催化劑凈高2.3m是否以下層催化劑頂至上層催化劑梁底之間凈空為準。
答:是
本項目為改造項目,場地較為緊張,脫硝配套的風機和儲氣罐等設備能否考慮布置在鋼結構平臺上。
答:按照標書要求執行
3、2.3.4中壓縮空氣壓力為0.4~1.2MPa,4.5.2.10第二條壓縮空氣壓力為0.4~0.6MPa,請確認以哪個數據為準。
答:催化劑、GGH吹灰系統采用的氣源為壓縮機提供,壓力為0.4~1.2MPa,廠區壓縮空氣氣源壓力為0.4-0.6 MPa
4、請提供1#360循環冷卻水塔位置(總圖上標識,包括可利舊管架等)
答:紅線圖上標注,詳看附件
5、請提供現2#脫硫塔主塔吸收段漿料液循環泵規格、型號(包括流量、揚程等)
答:
6、請提供2#機組濕電以后凈煙氣實際溫度(設計參考)
答:目前濕電出口煙氣溫度為55-65℃,供參考,跟天氣也有關。
7、本項目SCR及GGH占地面積較大,請提供總規劃布置圖。
答:由投標人在紅線范圍內自行設計
8、請提供1#360循環冷卻水系統冷卻水出水溫度(冬季、夏季)
9、2#燒結機與1#燒結機公用氨區,增加兩臺氨水輸送泵,其配電與控制如何分配?
答:配電和控制放在2#燒結機
(十四)
澄清問題一:
投標人須知前附表中1.3.3質量要求中,“承包人應按照《建設項目工程總承包管理規范》(GB/T50358-2017)、《質量管理和質量保證》(GB/T19000-ISO9000)系列標準,建立、完善的質量保證體系,依法承擔對整個工程的質量控制職責,發包方有權隨時調閱有關資料。”投標文件提供環境管理體系認證證書、職業健康體系證書、質量管理體系證書外,是否有其他必須提供證書
答:按招標文件執行
澄清問題二:
資格審查資料中已完成的類似工程總承包情況表中,是否需要提供檢測報告。
答:按招標文件要求執行
澄清問題三:
第三章中評分辦法中2.2.4(3)項目業績中,分包業績是否可以作為加分項。
答:不可以
澄清問題四:
投標人須知前附表中3.1.1構成投標文件的材料“擬派項目總負責人、項目設計負責人、項目經理沒有在其他未完工項目擔任項目總負責人、項目設計負責人、項目經理,中標后至完工前也不得在其他項目擔任項目總負責人、項目設計負責人、項目經理的承諾書”,此承諾書是否有具體格式,是否有必須填寫的內容或提供的證件資料。
答:按招標代理公司要求執行
(十五)
關于燒結廠煙氣SCR脫硝治理項目之2#360㎡燒結系統煙氣超低排放改造總承包工程項目請業主方提供如下資料:
脫硫系統:
工藝:
工藝流程圖 設備清冊 總布置圖 吸收塔工藝安裝圖 煙道安裝圖
土建:
吸收塔基礎 設備基礎
答:詳看附件,需結合現場踏勘了解情況,圖紙可能不全。
(十六)
工藝專業:
請提供招標文件中提供的紅線圖,現招標資料中,未找到圖紙中的紅色位置。
答:詳看附件
脫硫系統:請提供原氨法脫硫系統全部圖紙(包含土建、工藝、電氣、熱控)
答:詳看附件,需結合現場踏勘了解情況,圖紙可能不全。
電氣專業:
問題:本項目高壓電源是否采用10KV?從何處引接?
答:10KV,從1#360環冷機35KV站取電。
問題:10KV高壓盤柜與主廠高壓電源處,并柜布置?
答:從1#360環冷機35KV站取電。
還是在新建配電室處設置兩段高壓母線,段間設母聯?
答:新建高壓配電室設置兩段高壓母線,段間設母聯。
招標文件P167頁條文“380V電源在2#360脫硫低壓配電室20BFT02柜、20AFT07柜里各有1個630A開關做備用,若本工程低壓負荷不大,能利用原有的這2個開關做為低壓供電供電開關,同意利舊,交接點在此開關出線端子處”。
問題:低壓電源開關為630A,是否理解為可以接入功率不大于300KW的380V低壓用電負荷?
答:不能。要考慮開關的保護請招標方核實低壓電源備用容量。
問題:若需設變壓器,是否可以設置干式變壓器?
答:可以。
問題:無功補償形式,是否為高壓電機處就地補償,低壓開關柜處集中補償?
答:在新建高壓配電室分段補償,低壓開關柜處集中補償。
招標文件P175頁條文“現場操作箱、配電箱、儀表箱、接線箱等采用不銹鋼316L材質,厚度不小于1.5mm”,與P176頁條文“室外使用控制箱采用不銹鋼304材質,開關箱的合頁采用不銹鋼304材質。”描述不一致。
問題:請明確配電箱,控制箱外殼材質要求。
答:室外及現場使用操作箱、配電箱、儀表箱、接線箱等采用不銹鋼316L材質,厚度不小于1.5mm,開關箱的合頁采用不銹鋼316L材質。
招標文件P166頁條文“本工程所有使用電控儀表要經柳鋼計控所校驗后方能使用,所產生的費用由投標方負責。”
問題:需校驗的電控儀表是否包括馬達保護器,繼電保護裝置?校驗單價是多少?
答:1、電控儀表包括:電壓表、電流表、變送器、數顯表、頻率表等。2、校驗單價可詢柳鋼計控所。自行了解
儀控專業:
招標文件中”本工程各系統由PLC系統進行控制。PLC要求采用施耐德最新成熟版本M580系列PLC(獨立的PLC控制系統,包含電源、CPU、以太網、I/O模塊等,模擬量輸入、輸出信號經過信號配電器/隔離器進入相應模塊。開關量輸入、輸出模塊: 24VDC,按需配置。輸入信號經過繼電器隔離。輸出通過帶燈帶強制鈕的繼電器隔離),以利于后續與燒結及脫硫PLC進行數據交互及聯鎖控制,PLC與上位機的物理通訊接口采用以太網通訊(投標方選用的型號必須經招標方同意后方能使用),要求增加上位機電腦進行操作,上位機所有系統軟件(操作系統、PLC編程軟件、上位機監控軟件等)要求最新成熟版本,提供正版授權及授權證書。應用軟件所有源程序開放、不加密。上位機監控軟件要求采用DASERVER+INTOUCH軟件(與相關產線上位機監控軟件保持一致,使用無限點開發版永久秘鑰)。
本工程要求增加2臺新的上位機電腦,上位機監控系統要求與原脫硫上位機監控系統整合為一套,在原脫硫上位機監控系統平臺上進行開發,可以同時操作本系統及舊系統相關設備。”
請確認:確認本工程的所有系統(脫硫、脫硝、消白等)由一套 PLC系統進行控制,并增加2臺新的上位機電腦。
答:本工程的所有系統(脫硫、脫硝、消白等)由一套新的PLC系統進行控制,并增加2臺新的上位機電腦。
(十七)
一、工藝、設備
1、第61頁,重要設備性能指標中脫硫塔出口溫度:≤48(3月至11月),≤46(12月至次年2月);第146頁漿液冷凝換熱器中要求,降溫不小于3℃。是否以溫降3℃為準。
答:按不小于3℃執行。
2、整個系統的0壓點位置,是否為主脫硫塔出口。
答:為主抽風機出口
3、第121頁,脫硫塔至泵入口管道材質:碳鋼+樹脂玻璃鱗片,防腐層厚度≥5mm,耐磨處理,可否用優質玻璃鋼管代替。
答:可以,要求法蘭連接
4、第130頁,與漿液、水洗、氧化等罐體材質采用FRP,可否用碳鋼襯玻璃鱗片防腐代替。
答:按照標書要求執行

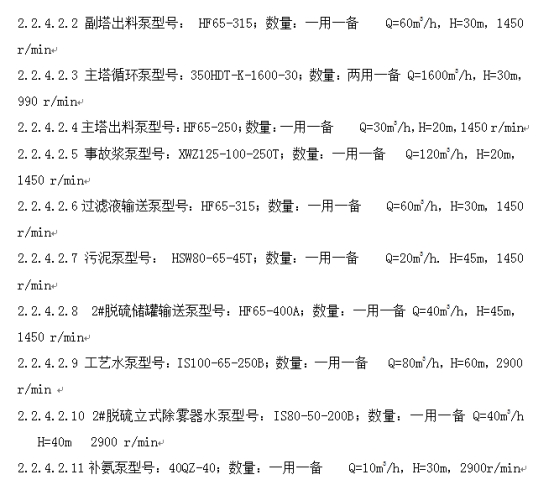

5、第145頁,原脫硫塔主塔吸收段漿料液循環泵投標方可考慮利舊,需業主方提供原有所有泵的性能參數,流量、揚程與材質。
答:利舊要根據招標文件要求執行。
6、第146頁,循環冷卻水系統為超低溫冷卻塔,投標方要明確循環水給水和回水溫度。
答:以下為1#360單套循環冷卻水參數,共有2套。
7、第149/150頁,4.3.10條,漿液氧化系統,標書要求氧化風機選用單級高速離心風機,可否采用羅茨風機,因為氧化風機的壓頭較大。標書要求,主副塔均設攪拌脈沖泵,可否采用副塔采用脈沖泵攪拌,主塔采用二次氧化風攪拌,既節約了能源消耗,又提高了氧化效率。
答:1、按照標書要求執行;2、自行設計
8、本系統噴淋方式可否按我司提供的最優化方式進行噴淋。
副塔:設置一層濃縮段噴淋,濃縮泵1用一備;三層吸收噴淋,吸收循環泵2用一備;
主塔:2層水洗噴淋,泵2用一備。
答:按招標文件執行
9、第268頁,冷卻系統采用平板換熱器,而漿液冷凝采用的是管式換熱器,兩者矛盾。
答:漿液冷凝全部采用管式換熱器
二、電氣
1. 招標文件第1頁描述“本工程主要包括新建一套SCR脫硝裝置及其配套設備設施、改造原有脫硫系統及其配套設備設施,另外還包括新建或改造電氣室、從燒結新35kV變電站至本工程電氣樓高壓進線、共用輔助設施、煙道改造和新建、介質輸送系統、氧化系統、水媒式煙氣換熱器(MGGH)、漿液換熱器、增壓風機、各類儲罐、煙囪改造及配套設施等;以及總圖紅線范圍內配套的消防、安防、給排水、熱力、燃氣、通風、照明”請問:
(1)原有脫硫系統改造,那么脫硫系統原有的三電(電氣、儀表、自動化)設備是否全部利舊,還是新建,或者具體利舊哪些,改造哪些?
答:儀表,電動閥門全部換新
(2)改造電氣室,是改造哪個電氣室(在總圖中標識是哪個)?是否是原電氣室布置不下新設備,就考慮全部新建電氣室?
答:新建電氣室。
(3)35KV變電站至本工程紅線區的電纜線路距離大概是多少米?有無可利舊的電纜通廊及電纜橋架?
答:1、大概是550米. 2、從35kV變電所到2#360一混圓筒側馬路邊的橋架、電纜柱、電纜桁架等已有。
(4)描述中提到的“安防”具體指什么?
答:按國標及行標要求的安全防護,如:應急燈、出口指燈、監視攝像頭等.
2. 招標文件第106頁描述“自動化系統交接點按照紅線進行劃分,且滿足工藝及安全聯鎖控制需要,并與紅線外系統(燒結、動力、公司等)連接”,請問本工程自動化系統與紅線外系統連接,采用什么通訊接口及協議?外連接部分的通訊設備及線纜屬于誰負責?
答:自動化系統采用以太網接口支持MODBUS TCP/IP通訊協議。紅線外連接部分的通訊設備及線纜屬于招標方負責。
3. 招標文件第106頁描述“電信系統交接點按照紅線進行劃分,包括電話及通信系統、綜合布線系統、工業電視監視系統、CO、NH3、SO2有毒氣體檢測報警系統”,請問:
(1)通信系統具體指什么內容?
答:電話網絡設備及線路。
(2)綜合布線系統具體指什么內容?只是新建電氣室電話及網絡信息點的布線嗎?
答:新建電氣室電話、本系統PLC網絡、計算機網絡信息點的布線。
招標文件第106頁描述“工業電視監控系統交接點在2#360m2燒結脫硫主控樓。投標方負責各攝像頭監控點到脫硫主控樓之間的通訊線路、本區域視頻接入網絡交換機、網絡攝像機、液晶監視器及本區域工業電視監控系統的其他組成設備等的采購、安裝、調試等”,請問投標方需要在脫硫主控樓內新增視頻監控液晶監視器嗎?還是液晶監視器利舊原脫硫主控樓內的現有設備?如需增加,具體尺寸多大?
答:需要增加液晶監視器,尺寸見標書要求
4. 本招標文件中提及高壓變頻器是否均指非主風機的其他高壓設備用變頻器(因主風機采用水阻軟啟動)?
答:投標人根據自身設計情況,如自身設計沒有,那就沒有。
5. 招標文件第160頁描述“本工程各系統由PLC系統進行控制。PLC要求采用施耐德最新成熟版本M580系列PLC(獨立的PLC控制系統,包含電源、CPU、以太網、I/O模塊等,模擬量輸入、輸出信號經過信號配電器/隔離器進入相應模塊。開關量輸入、輸出模塊: 24VDC,按需配置。輸入信號經過繼電器隔離。輸出通過帶燈帶強制鈕的繼電器隔離),以利于后續與燒結及脫硫PLC進行數據交互及聯鎖控制”,請問:
這里描述PLC采用施耐德M580系列,與招標文件后面PLC品牌表要求的施耐德M580、羅克韋爾、西門子,不一致,按哪個執行?
答:PLC采用施耐德M580系列。
(1)請問燒結及脫硫PLC的具體型號,以便投標方考慮如何進行通訊成本核算
答:燒結及脫硫PLC采用施耐德昆騰系列PLC,CPU為65150。
6. 招標文件第161頁描述“本工程要求增加2臺新的上位機電腦,上位機監控系統要求與原脫硫上位機監控系統整合為一套,在原脫硫上位機監控系統平臺上進行開發,可以同時操作本系統及舊系統相關設備。”請問:
(1)新增的2臺上位機電腦是只做脫硝畫面,還是要脫硫脫硝畫面都做?
答:在原脫硫上位機監控系統上增加本工程所需要的上位機操作畫面。
(2)在原脫硫上位機監控系統平臺上進行開發脫硝監控系統,如果脫硝PLC與原脫硫PLC不是一個品牌系列,通訊數據量很大,開發難度大及控制的穩定性不高,故建議脫硝PLC要與原脫硫PLC保持一個品牌系列,或者脫硝監控系統與脫硫監控系統獨立,兩者電腦放在一起,不耽誤操作監視,同時脫硫與脫硝系統的必要連鎖可以進行通訊交換數據,不知招標方是否同意?
答:原脫硫PLC采用施耐德昆騰系列PLC,上位機開發沒有大的通訊數據量交互。脫硝監控系統與原脫硫監控系統不能獨立。
8. 招標文件P179“電纜室不建設在一樓,一樓為電纜夾層”請問:
由于現場場地受限,我方擬將新建電氣樓布置在脫硝系統下方,高度受限,一樓的電纜夾層能否布置為地下層或半地下層?
答:投標人根據現場踏勘情況自行設計。
三、土建
1. 招標方能否提供本次建設區域周邊建構筑物的結構圖紙,以便投標方確認現有布置位置,是否原基礎條件被破壞。
答,詳勘附件,需結合現場踏勘情況進行評估,可能圖紙不全。
2. 招標文件發售稿第4.1.1條要求“管架通廊采用鋼結構,立柱采用混凝土”,是要求管架柱子采用混凝土,梁采用鋼材嗎?能否改成都是鋼結構形式的?
答:可以
(十八)
一、工藝部分
1、請招標方提供以下圖紙資料:
請提供原脫硫主塔進口處兩臺增壓風機外形圖以及風機土建基礎圖;
答:該增壓風機已經拆除。
2、招標文件要求脫硫塔副塔至主塔、主塔出口至煙囪入口之間的煙道垂直段全部使用FRP煙道。因此部分豎直段較高且場地空間有限布局困難,垂直段是否可以采用碳鋼襯玻璃鱗片制作?
答:按招標文件要求執行
3、招標文件第4.4.1條要求脫硝GGH泄漏率≤1.5%。根據我司眾多燒結機脫硝實際運行經驗,脫硝GGH泄漏率≤3%即可滿足整體性能保證,沒有必要上低泄漏系統,所以為減少投資成本及運行成本,我司建議本項目僅預留低泄漏接口即可,請招標方明確本項目GGH泄漏率≤3%是否可以?
答:按招標文件要求執行
4、招標文件第4.4.2條補燃裝置,未明確要求是按外置式熱風爐燃燒后將煙氣噴入煙道,還是按煙道上直接布置燃燒器進行直接燃燒加熱煙氣,請明確本次招標是按外置式還是按煙道內置式進行補燃?
答:投標人自行設計
5、招標文件第4.4.5條要求催化劑采用板式催化劑,若采用蜂窩式催化劑是否可以?另外招標文件要求催化劑廠家為華電光大、大唐南京、方信立華、三菱日立,目前國內其他廠家如江蘇萬德、保定天河、安徽元琛生產的催化劑也比較好,燒結脫硝業績也比較多,請招標方明確是否也可以用這三家的催化劑?
答:按招標文件要求執行
6、因本次煙氣系統設計旁路,請招標方明確此次旁路煙道及風機進出口煙道是否均需碳鋼襯玻璃鱗片制作?另外也請明確風機本體是否也需碳鋼襯玻璃鱗片制作?
答:風機進、出口煙道均需要考慮防腐,風機本體可不用碳鋼襯玻璃鱗片,但需要考慮腐蝕設計。
7、請招標方明確取消旁路是否可以?
答:按招標文件要求執行
二、電氣
1、本工程10kv高壓進線是采用單母線分段方式,每條進線能夠帶系統內所有負荷?兩路進線電纜長度大概多長,從引源點位置到環保區域是否需要新增電纜路由?
答:1、對。2、長度大概550m。3、需要新增部分電纜路由。
2、本工程10kv高壓上級變電所配電系統有多大負荷余量,是否需要改造?給環保10kv供電的上級高壓饋線柜現有開關額定容量,綜保類型,零序、電流互感器參數,分支母排大小,是多少?
答:1、不需要改造。2、正在設計。
3、本工程10kv高壓配電系統是否可以不設置高壓無功補償?如果新增,高壓無功補償是只補償本次新上設備。請提供上級配電系統短路容量?本次新增高壓柜是否需要設置綜保后臺?如果考慮綜保后臺,后臺是接入原10kV系統后臺還是新上高壓柜自成系統?如果接入原有后臺,請明確是否有成熟路徑,新增通管理機與原有后臺機柜的距離大概是多少。如果高壓做了無功補償,低壓是否可以不做?
答:1、本工程10kv高壓配電系統要設置高壓無功補償。2、正在設計。3、新上高壓柜自成系統。4、高壓、低壓都要無功補償。
4、請明確招標文件中提到的“綜合布線系統”是指的什么,具體內容請明確。和2#360m2脫硫原電氣室交換機連通后的功能要求是什么?
答:綜合布線系統指的是電話,自動化及計算機網絡線路。原電氣室交換機連接后本工程網絡與舊系統聯通即可。
5、PLC控制柜和電控柜設在招標方指定電氣間內,請給出具體的布置位置。且該電氣間的通風、照明空調消防等是否需要補充?
答:PLC控制柜和電控柜設在新建配電室內。
6、招標文件寫到“380V電源在2#360脫硫低壓配電室20BFT02柜、20AFT07柜里各有1個630A開關做備用,若本工程低壓負荷不大,能利用原有的這2個開關做為低壓供電供電開關,同意利舊,交接點在此開關出線端子處.....”。請明確脫硫低壓配電室配電系統剩余低壓負荷容量是多大?請提供負荷計算表。
答:若本工程低壓負荷不大,能利用原有的這2個開關做為低壓供電供電開關,同意利舊,若本工程低壓負荷在于這2個開關安全容量,要求新建配電室。
7、本脫硝工程新增消防點位是否直接接入到現有脫硫控制室內火災報警系統中?工業電視柜是否布置在老脫硫控制室內?
答:可以介入;是。
8、本次新增工業電視監控系統交接點在2#360m2燒結脫硫主控樓,請提供脫硫主控樓工業電視品牌和型號是什么?
答:沒必要。
9、協議要求“脫硝平臺要求照明燈采用防爆LED燈具”。請明確是否熱風爐及氨區采用防爆,而其他區域采用非防爆燈具?
答:按招標要求。
10、招標文件要求“380V最小截面為6mm2,控制回路最小截面為2.5mm2”。按國家電力電纜設計規范GB50217,強電控制電纜截面在1.5mm2即可滿足要求,低壓動力電纜按設備功率選取,請明確。
答:按招標要求。
11、請明確本脫硝工程電纜橋架是否采用熱浸鋅橋架,橋架支撐能否采用槽鋼或角鐵現場制作?
答:采用熱浸鋅橋架,橋架支撐能采用槽鋼或角鐵現場制,但要作好防。
12、請明確本工程新增變壓器采用干變還是油變?
答:都可以
13、請明確本工程新建配電室是否0米層可以設置低壓變壓器、高壓柜、高壓變頻器、高壓無功補償柜等,采用電纜溝形式?
答:不可以
三、熱控
1. 招標文件要求“投標方在合適的位置就近安裝閥門、平臺、計量儀表及相關設施”,請明確該接口處閥門是否可以采用手動門?
答:接口處閥門可以采用手動門。
2.本次煙囪利用原有煙囪,煙囪本體上的CEMS是否利舊,現有煙囪nox濃度、塵SO2、是否超凈量程?是否還需要改造?
答:不利舊,需要重新購買符合超低排放標準的CEMS設備
3.本工程脫硝PLC為要求采用施耐德最新成熟版本M580系列PLC。請明確脫硝PLC是否還需要設置CPU控制器?CPU是否要求冗余?控制器是否可以和脫硫或其他系統共用?
答:本工程新增一套獨立的PLC控制系統,需要設置CPU控制器。CPU不要求冗余。控制器可以與本工程內包含的其他系統共用。
4.本工程要求增加2臺新的上位機電腦,是否可以利舊現有操作臺?操作臺電源(UPS)從旁邊電源插板直接引用,不再新上,是否可以?
答:本工程要求增加2臺新的上位機電腦,可以利舊現有操作臺。操作臺電源(UPS)從旁邊電源插板直接引用,不再新上。
5.招標文件“附件二”中,部分廠供設備所要求的遠傳測量信號,設備本身就不具備,且部分設備設置上意義和作用不大,請明確是否必須完全按照附件二的要求執行,可否根據實際情況進行調整和變動以降低投資成本。
答:可根據實際情況進行調整和變動以降低投資成本,但是投標方根據實際情況進行調整和變動前必須說明原因并經招標方同意。
6. 各配電室要求保證電氣設備放置區室內溫度10℃≤tN≤28℃,配備co報警儀、火災報警探頭、通風系統,請明確配電室內也需設置CO報警儀嗎?
答:配電室內可不設置CO報警儀。
7. 系統內電動開關型閥門的執行器是否也必須采用調節型執行機構?電動執行器的防護等級前后矛盾,是否按IP55?
答:系統內電動開關型閥門的執行器不需采用調節型執行機構。電動執行器的防護等級按IP67。
8.招標文件要求“相關溫度、壓差、氨逃逸測量儀表、儀器要求放置于304材質設備控制箱內”。請明確遠傳溫度計也需要單獨設置控制箱嗎?
答:遠傳溫度計不需要單獨設置控制箱。
(十九)
一)工藝部分
1、 招標附圖中無紅線區域附圖,請招標方提供紅線區域圖紙。
答:詳看附件
2、 招標文件未提及濕式電除塵器是否改造,但需要改造吸收塔及增加脫硝裝置,需對濕式電除塵器進出口煙道進行調整。請招標方明確是否能對濕式電除塵器及其進出口煙道進行改造?另請提供現有脫硫后濕式電除塵器的除塵效率及煙氣阻力。
請提供現有脫硫主塔及副塔吸收段漿液泵、工藝水泵的規格、型號、材質、數量,及現有設備的清冊。
答:濕式電除塵器本體不需改造,但投標人可以根據自身方案對進出口煙道進行調整改造,目前濕式電除塵器具體效率未知,阻力不大于500Pa
3、 招標文件中提到的煙道材質均采用FRP材質,請問材質能否調整為碳鋼襯玻璃鱗片?
答:按照標書要求執行
二)土建部分
1、提供原有吸收塔基礎的樁基圖和基礎圖。
答:詳勘附件,需結合現場踏勘情況評估,圖紙可能不全。
三)電儀部分
1、 招標文件:第4.6.4 電氣樓要求:電氣樓、變頻室、電氣室內的高低壓配電室所配的空調為水冷空調,發熱量較大的空間,如高壓變頻器室、高頻電源室等采用空水冷系統進行冷卻。
問題:變頻器室、電氣室用空水冷系統還是用水冷空調?
答:單臺設備發熱量較大的,除了室內空調采用水冷空調外,設備本體還要采用空水冷系統進行冷卻。
2、 招標文件:二、設計原則、依據范圍中的第2.5條程序控制畫面納入2#360㎡燒結煙氣凈化控制系統。
問題:2#360㎡燒結煙氣凈化控制系統的系統是什么品牌?
答:控制軟件是施耐德產品。
3、 招標文件:二、設計原則、依據范圍中的第2.5條(13)電信接口,電信系統交接點按照紅線進行劃分,包括電話及通信系統、綜合布線系統、工業電視監視系統、CO、NH3、SO2有毒氣體檢測報警系統。
問題:由于煙氣中SO2泄漏量對人體沒有危害,本系統可否不設置SO2有毒氣體報警檢測?
答:可以。
4、 招標文件:二、設計原則招標文件設計原則、依據范圍中的第2.5條的第(3)供電接口要求, 10kV高壓開關柜、10kV高壓無功補償裝置、變配電站微機綜合保護自動化系統、備用電源UPS、變配電站交直流電源系統、進線電源的電纜、橋架、電纜立柱等相關電源路由等,其余的附屬設施及設備均在EPC總包投標方范圍。10kV進線采用取電制,交接點在上級35KV變電所的饋線柜接線端子處,
問題:1)高壓系統是否采用單母線分段還是單母線不分段?
答:單母線分段。
2)是否允許與現有高壓開關柜拼柜?
答:不允許。
3)現有高壓配電室有幾個空余柜位?
答:投標人根據現場踏勘情況評估。
4)現有高壓配電室有幾臺可利舊的高壓柜?
答:2個
5)高壓無功補償要求功率因數補償都多少?
答:0.9
6)新增高壓無功補償是否可以放在已有的無功補償室。
答:沒有現成的無功補償室.
7)35KV變電所的饋線柜距離本工程距離多少米?
答:大概550米。
5、 4.5.1.2配備2臺主機不間斷電源一臺
問題:是指UPS電源采用2路進線嗎?
答:UPS電源采用2路進線。
6、 4.5.1.7原有儀表能利舊的經招標方同意后方能使用。
問題:原有的儀表是否完好?
答:原有儀表能否利舊請根據工藝設計要求現場核實。
7、 招標文件4.6.1.1新建高低壓配電室和高壓變頻器室:由投標方新建配電室和高壓變頻器室,建設地點由雙方協商,不得占用招標方正常生產維修所需場地。PLC控制柜和電控柜設在招標方指定電氣間內。
問題:1)如果本工程不新增高壓變頻器,是否可以不上變頻器室。
答:可以。
2)PLC控制柜和電控柜設在招標方指定電氣間內,指定的電氣間距離本工程距離多遠?
答:PLC控制柜和電控柜設在新建低壓配電室內。
3)新增的PLC控制柜和電控柜是否可以放在新增的單獨的電子設備間內。
答:新增的PLC控制柜可以放在新增的單獨的電子設備間內,電控柜設在新建低壓配電室內。
(二十)
工藝專業
1、本項目中煙氣經過已有的氨法脫硫后,SO2的排放濃度是多少、粉塵排放濃度是多少?????
答:SO2小于200㎎/Nm3,顆粒物排放濃度受濕煙氣影響較大,數值波動較大。
2、本項目已有氨法脫硫工程中,貴司能否提供原有脫硫工藝的設計參數、主要設備(濃縮循環泵、漿液循環泵、氧化風機、水洗泵等)的設計參數等?
3、本項目氨法脫硫改造工程中,我司考慮副塔升高15m后,將吸收段也放置濃縮塔內,我司建議副塔設置一層濃縮段+三層吸收段+一層除霧器,主塔設置兩層水洗段+一層絲網除霧器+三層屋脊式除霧器,貴司是否同意?
答:按照標書要求執行,投標人的方案自行設計。
4、本項目招標文件P.131中提出“要求處理后的煙氣通過原燒結煙囪進行排放”,原燒結煙囪指的是那個煙囪?
答:原燒結煙囪,也就是旁路煙囪
5、本項目招標文件中SCR脫硝工程采用的是板式催化劑,但是本項目脫硝布置在脫硫濕電之后,煙氣含塵量已經在10mg/Nm3以下,我司建議貴司采用蜂窩式催化劑,節約催化劑用量。
答:按照標書要求執行
6、在本項目規定的紅線內,設備布置緊湊,在SCR脫硝工程中,是否可以考慮使用低溫催化劑,如使用低溫催化劑,GGH的換熱面積將大大減少,節省GGH布置位置,請貴司予以考慮。
答:按照標書要求執行
7、本項目因場地限制,原有增壓風機能否去除,同時新增兩臺增壓風機能否布置在原有增壓風機位置處?
答:按照標書要求執行
8、脫硝補燃采用焦爐煤氣,對應熱值為18000kj/Nm3,請提供焦爐煤氣成份分析資料;
9、請提供脫硫入口煙氣鉛及及其化合物濃度(mg/Nm3)及二噁英濃度(ng-TEQ/m3);
答:無相關資料和數據
10、本項目脫硫副塔、主塔出口煙道能否采用碳鋼襯玻璃鱗片材質。
答:按照標書要求執行
二、電氣專業
1、招標文件P159:“脫硝平臺要求照明燈采用防爆LED燈具”
澄清內容:若脫硝平臺不在防爆區域是否設置防爆燈具?
答:不在防爆區域可以按常規設計
2、招標文件P168:“電力變壓器為為油浸式變壓器且符合二級能效要求”
澄清內容:請業主確認電力變壓器為油浸式變壓器。
答:也可以用符合二級能效要求的干變,
3、高壓段、低壓段是否均設置無功補償裝置?
答:設置。
澄清內容:請業主確認。
4、招標文件P169:“大于2000kW電機需要變頻調速時設計有變頻調速和水阻軟啟動的工頻控制。不需要變頻調速時,需要有水阻軟啟動,不能直接啟動。”
澄清內容:請業主明確大于2000kW電機啟動方式(是否可以理解為工頻狀態用軟啟動器,變頻狀態用變頻器,兩者可進行切換使用)。
答:對。
三、熱控專業
1、招標文件P.183 4.8條工業監控系統是新建一套獨立完整監控系統還是僅提供現場監控設備接入原廠監控系統;
答:新建一套獨立完整監控系統。
2、招標文件P.161 4.5.1技術要求:脫硫控制系統要求更新上位機電腦并要求監控系統在原脫硫上位機監控系統平臺上進行開發;需業主提供原控制系統廠家品牌,控制系統版本等相關信息;鑒于市場供應情況,此條要求是否可改為由承包方提供新控制系統可以同時操作新舊系統所有相關設備。
答:原控制系統采用施耐德昆騰系列PLC,下位機軟件承包方提供新控制系統軟件,上位機軟件采用Intouch10.1在原脫硫上位機監控系統平臺上進行開發。
3、招標文件P.162 4.5.1.2本工程各系統由PLC系統進行控制;此條中要求各子系統設備都配有獨立PLC,請確認主系統脫硫控制系統采用PLC還是DCS控制。
答:主系統脫硫控制系統采用PLC控制。
四、其它
1、 招標文件P.97文中敘述“1.2.7為減少項目改造對燒結生產造成的影響,燒結每次停機施工工期要求在滿足招標方生產要求和停機時間的前提下,經招標方同意后可停機幾次進行施工,停工、復工期間所產生的所有費用包含在總包價內。”貴司能否提供停工期間,單日所產生的總的費用是多少;復工期間,單日所產生的總費用是多少?
答:目前無法核算。
2、 招標文件P.39文中第四章第一部分第二項“工期總日歷天數:240天(含停機對接30天)(開工令發出之日算起)。”貴司在停工、復工期間產生的費用是否不包含停機對接30天?
答:不包含。
3、 P140煙道內部十字撐要求159管或更大規格管,是否為以后生產的煙道正式支撐,還是為制造防止變形加固的臨時支撐。如需要加間隔多長加?
答:按規范設計。
4、 改造中拆除的原有煙道、改造脫硫塔部分是否需要重新利用,分幾段拆除是否有特殊要求。
答:不重新利用,拆除沒有特殊要求,但需要分解至符合運輸至招標方指定的廠區內回收點
5、 P132先拆除煙囪原有襯里,然后再按以下要求進行防腐處理,只是基體打磨清理,是否需要找平后再做防腐?
答:根據防腐廠家要求執行
6、 P19 投標文件3.5.3/4中提到“近年完成的類似工程總承包項目情況表”和“正在實施和新承接的項目情況表”,是否有統一格式表樣?
答:沒有,可以與招標代理公司溝通。(無統一格式要求)
7、 P283 投標文件格式中擬派項目總負責人、項目設計負責人、項目經理、項目施工專職安全員基本情況表,是否有統一格式表樣?
答:沒有,可以與招標代理公司溝通。(無統一格式要求)
(二十一)
根據實際情況,現對以下內容進行澄清:
1、本項目招標文件原規定脫硝后凈煙氣需經旁路煙囪進行排放,考慮到旁路煙囪已多年未使用,目前至煙囪中部監測平臺為直爬梯,由于沒有預埋件,更改為旋轉踏步梯困難大,難以實現。另外,如采用旁路煙囪進行排放,還需對煙囪內部進行防腐處理,處理難度大,投資成本高,安全難以保證,且工期也過長。綜合上述,現決定本項目脫硝后凈煙氣需回原脫硫煙囪進行排放。
原脫硫煙囪為混凝土內懸掛鋼筒結構,采用玻璃鱗片防腐,耐溫90-100℃,極限耐溫120℃不超過2小時,投標人要考慮脫硝后煙氣引回此煙囪時的耐溫和防腐等問題。脫硝后至原脫硫煙囪之間的煙道要求采用玻璃鋼或碳鋼內襯玻璃鱗片形式,垂直段要求一定為玻璃鋼,其余要求不變。
2、MGGH要按燒結原煙氣為140℃降低35℃進行設計。
