各投標人:
針對部分投標人提出的關于本項目《招標文件》的疑問,現作如下澄清答疑:
一、工藝部分
1. 請明確氣浮加藥系統是否在招標范圍內:
澄清:氣浮加藥系統包含在招標范圍內,招標范圍中第2.2.3條已明確。
2. 請明確串螺脫水機污泥進料泵是否在招標范圍內;
澄清:串螺脫水機污泥進料泵包含在招標范圍內,且按一用一備配備,品牌要求按標書發包人要求第五大點品牌要求選取。
3. 請明確儲泥池的液位計是否在招標范圍內;
澄清:儲泥池的液位計包含在招標范圍內。
4. 請明確平整液進入生化前的COD儀表能否放在室內;
澄清:平整液進入生化前的COD儀表能否放在室內,主要看中間水池的設計。但無論是否放在室內均要求配套專用的空調柜。
5. 需要招標人提供原重力過濾器位置的基礎結構圖紙;
澄清:見附件一
6. 厭氧區域位置的詳勘及平面具體位置。
澄清:厭氧區域位置已在附件二中標出,其地勘情況資料已在在發標書時一同附上(廢水站區域地勘均按片區做勘探,貴公司按地勘資料設計即可)。
7. 請明確生化曝氣風機是否在本次招標范圍內,還是我司提出曝氣條件
澄清:
8. 請明確需進入連續流砂過濾器的各股水是否是壓力流?還是需設置連續流砂進水提升泵?
澄清:連續流砂過濾器設計是要求廢水進入過濾器前對PH值進行調控,因此需增加提升泵,按一用一備配備。
9. 請提供含油廢水生化池的平面位置及圖紙。
澄清:生化平面圖位置見附件二。
二、電氣部分
1. 請明確服務器部分具體的功能和需要的軟件。
澄清:
(1) 服務器部分主要功能是將整合后的控制系統的PH值、ORP值、流量、壓力等所有過程數據采集到服務器,服務器本地部署,過程數據約90個左右。
(2) 數據庫假如不用SQLserver,則需將數據庫接入第三方數據庫并開放接口,數據庫的數據需存儲三年以上。
(3) 數據可視化界面以web頁面的形式發布,能在冷軋廠內的辦公電腦的瀏覽器上進行登錄和顯示,顯示效果要求美觀、帶一定的科技感,下圖為參考的效果圖片,圖片非最終效果圖,只作為參考使用。
(4) 可視化界面能實時顯示各種過程數據實時值、流量累計值,刷新率小于1分鐘,所有采集數值按照時間軸形成曲線分析。對于廢水流量累計值能夠以天、月、年的時間段統計廢水處理量并進行顯示。
(5) 可查詢三年內的歷史數據,各壓力、PH、液位、溫度等過程數據能以表格的形式按照時間順序導出形成電子表格。按照流量累計值計算得出的廢水處理量能以表格的形式按照天、月、年的時間段導出形成電子表格。
數據可視化參考圖1
數據可視化參考圖2
2. 請明確污水站需要遷移至新增 PLC 控制站的其他工藝包的具體點數,控制流程和清單。
澄清:
將一期廢水站西門子S7-300控制系統進行移植或改進,實現與平整液廢水處理控制系統(本系統)整合為一個系統。
將CPU模塊更換成ET200M模塊,變成一個子站,與其他原有子站一起與S7-1500 CPU模塊進行DP通訊,舊柜子及線路均不用拆裝或更換。將原程序所使用的軟件由STEP7移植到博圖TIA。現所使用的HMI人機界面為WINCC7.0,將WINCC升級到WINCC7.5版本以上。如承包方有其他更好的方案,經與發包方交流確認后也可以采用其他方案。
一期廢水站包含含油廢水處理系統、含酸廢水處理系統、平整液處理系統、污泥廢水處理系統。

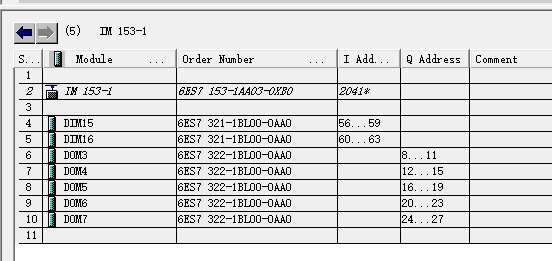

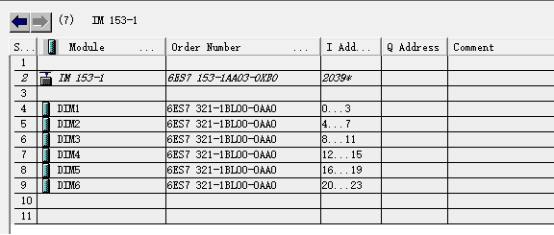

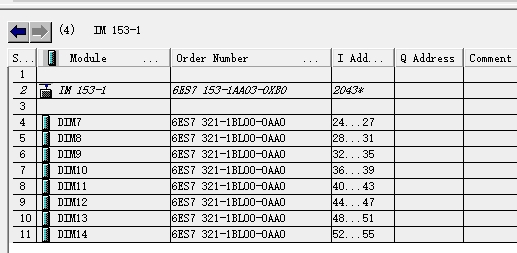

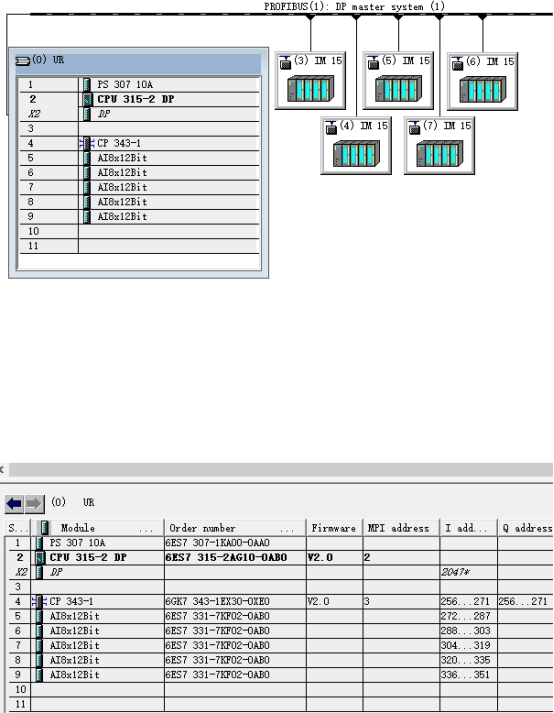

一期廢水站控制系統硬件組態詳情如下圖所示:
3. 請提供現有電氣室的 MCC 柜的并柜形式和平面排布圖。
澄清:見附件三
4. 請提供現有電纜橋架走向圖,新增設備是否繼續使用現有橋架還是需要新增。
澄清:電纜橋架走向圖見附件四
(1) 本工程橋架均采用新橋架,鋁合金材質,其中從電氣室到現場之間的主橋架寬度要求不低于500mm;從MCC柜至現場水泵電機的線路穿出主橋架的部分,首選適合規格橋架敷設,現場若有橋架敷設不適之處,經雙方協商后確認。
(2) 現場設置電氣I/O遠程柜,從現場傳感器(繼電器)到現場遠程站的線路采用適合規格橋架敷設;
(3) 本工程包含對原催化氧化裝置的電氣線路及橋架的拆除,舊橋架規格約200mm×100mm,長度約40米,舊線路約80米長。
三、截、開標時間更改為:2021年6月23日上午10時00分
四、開標地點更改為:柳州市北雀路117號柳鋼經銷大樓七樓702會議室
華采招標集團有限公司
